O que há de novo

    Seca avança e coloca rios Tocantins e Araguaia em situação crítica, aponta monitoramento

    16 de junho de 2026

    Tocantins conquista 1.184 novas moradias em seleções do Minha Casa, Minha Vida

    16 de junho de 2026

    Max Fleury é reeleito por unanimidade presidente da Câmara de Araguaína

    16 de junho de 2026
    o Facebook X (Twitter) Instagram
    Ultimas Noticias
    • Seca avança e coloca rios Tocantins e Araguaia em situação crítica, aponta monitoramento
    • Tocantins conquista 1.184 novas moradias em seleções do Minha Casa, Minha Vida
    • Max Fleury é reeleito por unanimidade presidente da Câmara de Araguaína
    • Wanderlei nomeia ex-prefeito de Marianópolis para Secretaria Extraordinária de Ações Estratégicas
    • Prefeito Celso Morais e lideranças de Paraíso destacam capacidade de Dorinha e defendem seu nome para comandar o Tocantins
    • Entre imagens, palavras e território: Fotolyricas do Cerrado, de Angel Lima integra programação do II Encontro de Culturas Literário na Chapada dos Veadeiros
    • Em Itacajá, magistrados(as) e demais convidados(as) falam sobre profissões e cidadania na 2ª fase do EducaJus
    • Veja os jogos de terça na Copa do Mundo; Argentina e França estreiam
    o Facebook X (Twitter) Instagram YouTube
    Fiscalisa Cidade O seu Portal de Notícias On LIneFiscalisa Cidade O seu Portal de Notícias On LIne
    • Home
    • Brasil
    • Região
    • Mundo
    • Esportes
    • Policia
    • Politica
    • Economia
    • Educação
    • Saúde
    • Todas
    Fiscalisa Cidade O seu Portal de Notícias On LIneFiscalisa Cidade O seu Portal de Notícias On LIne
    Lar»Brasil»Relatório da CGU vê falhas em orçamento de reconstrução de ponte entre MA e TO
    Brasil

    Relatório da CGU vê falhas em orçamento de reconstrução de ponte entre MA e TO

    adminDe admin19 de fevereiro de 2026Nenhum comentário3 minutos lidos
    relatorio-da-cgu-ve-falhas-em-orcamento-de-reconstrucao-de-ponte-entre-ma-e-to

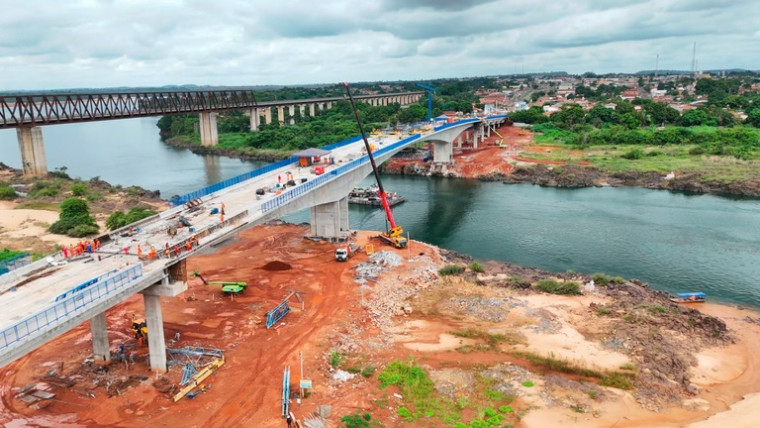

    Relatório da CGU vê falhas em orçamento de reconstrução de ponte entre MA e TO
    Compartilhe
    o Facebook Twitter LinkedIn Pinterest E-mail

    Um contrato emergencial de R$ 171,9 milhões para reconstrução da Ponte Juscelino Kubitschek de Oliveira entrou na mira da Controladoria-Geral da União. Auditoria do órgão aponta falhas na formação do orçamento e indica que os custos podem ter sido superestimados pelo Departamento Nacional de Infraestrutura de Transportes. As informações da auditoria foi divulgado inicialmente pelo portal Metrópoles.

    A nova estrutura, erguida na BR-226 entre Maranhão e Tocantins após o desabamento ocorrido em dezembro de 2024, foi entregue um ano depois com recursos do Novo PAC. O relatório da CGU, concluído em novembro, semanas antes da inauguração, questiona a metodologia utilizada para estimar os valores da obra.

    Segundo os auditores, ao revisar parâmetros de mercado e a amostra usada pelo Dnit, o custo estimado para demolição, elaboração de projetos e reconstrução poderia chegar a cerca de R$ 154,1 milhões. A diferença em relação ao valor contratado inicialmente seria de aproximadamente R$ 17,8 milhões, montante que sobe para R$ 20,4 milhões quando considerado um aditivo firmado dois dias após a entrega da ponte, elevando o contrato para R$ 174,6 milhões.

    O documento também aponta fragilidades na pesquisa de mercado para o serviço de demolição e alerta para o risco de aumento de despesas por meio de aditivos contratuais. Outro ponto destacado é a possibilidade de pagamentos vinculados a quantitativos executados, o que poderia conflitar com o regime de empreitada por preço global previsto na Lei nº 14.133/2021. A contratação foi feita por dispensa de licitação, com base no artigo 75 da norma, que trata de situações emergenciais.

    Para a CGU, estimativas paramétricas exigem critérios objetivos na escolha das referências e atualização adequada dos valores. O órgão recomendou ao Dnit padronizar procedimentos internos de formação de orçamento e revisar o Manual de Contratações de Obras Emergenciais.

    Como comparação, os auditores citaram uma licitação para construção de ponte na BR-349, entre Alagoas e Sergipe, sobre o Rio São Francisco, que registrou desconto de cerca de 24% em relação ao orçamento estimado pelo próprio Dnit, indicador de que a concorrência tende a reduzir preços.

    Ponte já apresentava problemas

    Inaugurada originalmente em 1960, a ponte desabou enquanto dois caminhões cruzavam o trecho, um deles transportando ácido sulfúrico e outro defensivo agrícola, além de veículos de passeio. Houve registro de mortos e desaparecidos.

    Documento interno do Dnit, datado de janeiro de 2020, já apontava problemas como vibrações excessivas, danos estruturais, pilares inclinados, armaduras expostas e fissuras.

    Procurado, o Dnit informou que encaminhou o caso à área técnica para manifestação.

    Participação. o Facebook Twitter Pinterest LinkedIn Whatsapp Reddit Tumblr E-mail

    Noticias Relacionadas

    Seca avança e coloca rios Tocantins e Araguaia em situação crítica, aponta monitoramento

    16 de junho de 2026

    Tocantins conquista 1.184 novas moradias em seleções do Minha Casa, Minha Vida

    16 de junho de 2026

    Max Fleury é reeleito por unanimidade presidente da Câmara de Araguaína

    16 de junho de 2026

    Comentários estão fechados.

    Quem Somos
    Quem Somos

    Somos um dos maiores portais de noticias de toda nossa região, estamos focados em levar as melhores noticias até você, para que fique sempre atualizado com os acontecimentos do momento.

    Em caso de duvidas fale conosco.

    Ultimas Noticias

    Seca avança e coloca rios Tocantins e Araguaia em situação crítica, aponta monitoramento

    16 de junho de 2026

    Tocantins conquista 1.184 novas moradias em seleções do Minha Casa, Minha Vida

    16 de junho de 2026

    Max Fleury é reeleito por unanimidade presidente da Câmara de Araguaína

    16 de junho de 2026

    Wanderlei nomeia ex-prefeito de Marianópolis para Secretaria Extraordinária de Ações Estratégicas

    16 de junho de 2026

    Prefeito Celso Morais e lideranças de Paraíso destacam capacidade de Dorinha e defendem seu nome para comandar o Tocantins

    16 de junho de 2026
    Anuncie em Nosso Portal

    WhatsApp :63 99983-5372

    Celular / Redação :(63) 99983-5372 (63)-99284-5967

    Email: fiscalisacidade1@gmail.com

    o Facebook X (Twitter) Instagram Pinterest
    • Home
    • Quem Somos
    + Noticias COD-6331 © 2026 Todos direitos reservados

    Type above and press Enter to search. Press Esc to cancel.
